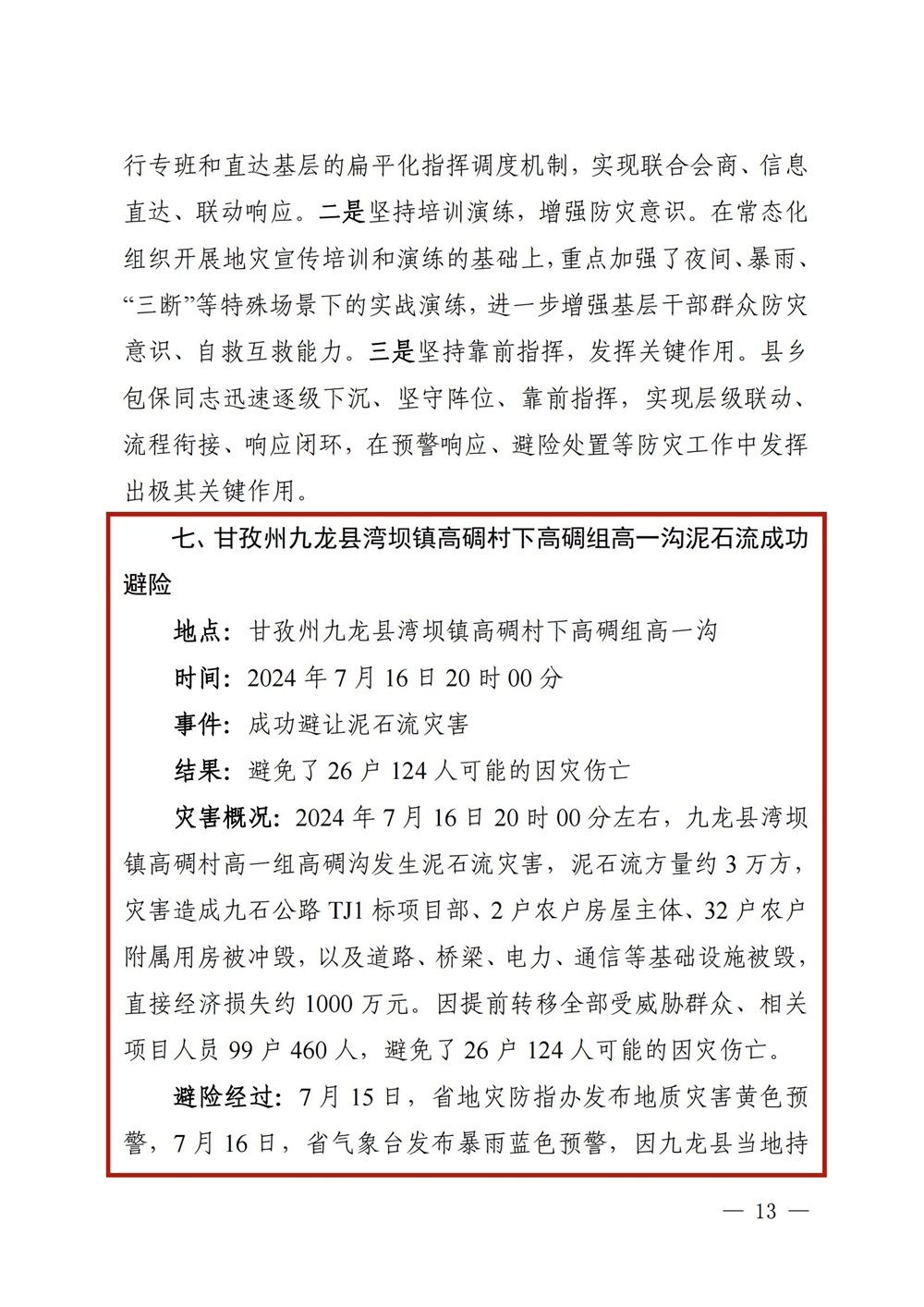

2024 年 7 月 16 日 20 时 00 分左右,兴蜀公司代建九石路 TJ1 标项目部驻地九龙县湾坝镇高碉村高一组高碉沟发生泥石流灾害,泥石流方量约 3 万方, 灾害造成九石公路 TJ1 标项目部、2 户农户房屋主体、32 户农户附属用房被冲毁,以及道路、桥梁、电力、通信等基础设施被毁,直接经济损失约 1000 万元。因预警到位,相关项目人员及驻地99 户460 人提前转移,避免了26 户124人可能的因灾伤亡。

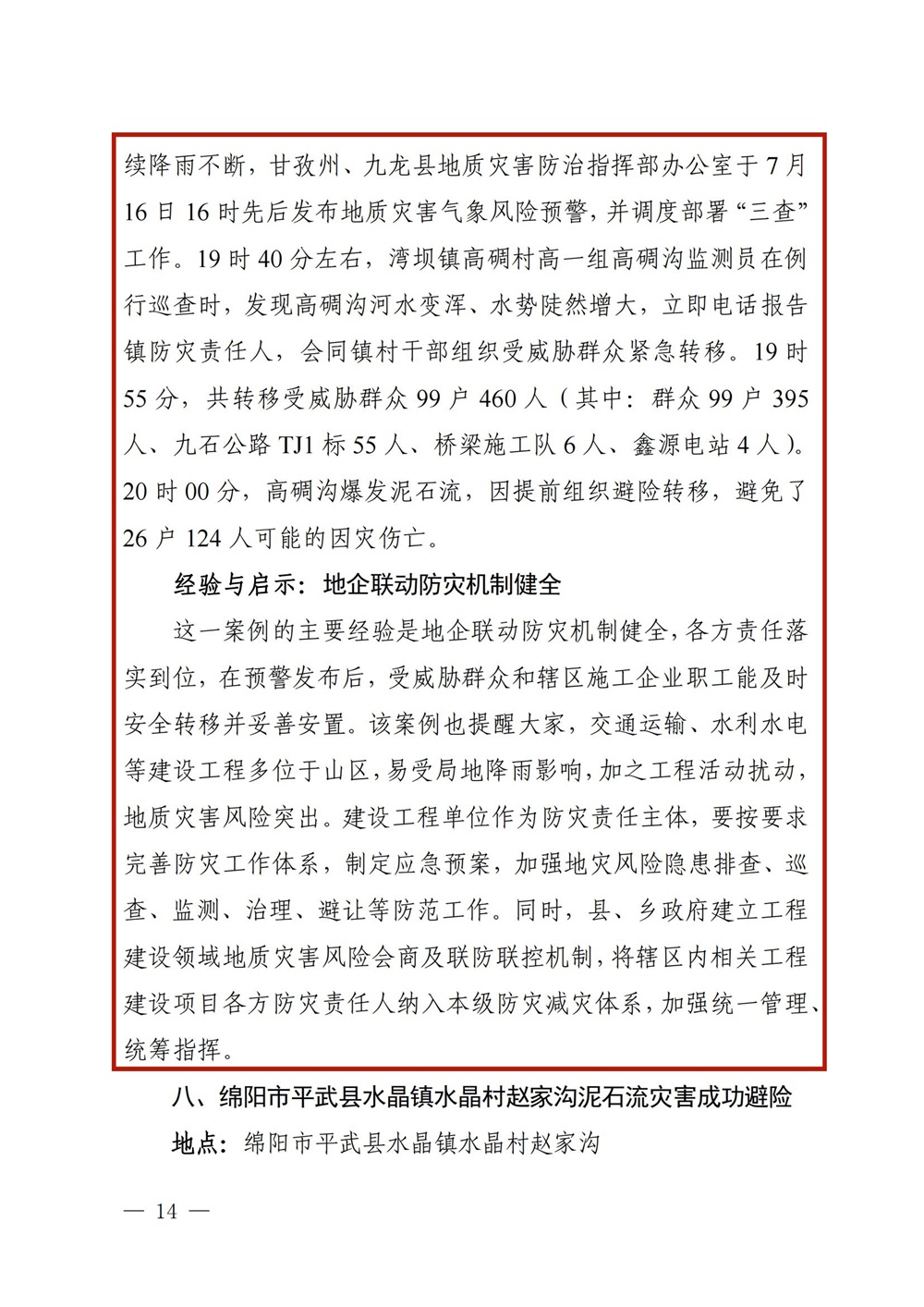

这一案例的主要经验是地企联动防灾机制健全,各方责任落实到位,在预警发布后,受威胁群众和辖区施工企业职工能及时安全转移并妥善安置。该成功避险经验入选四川省地质灾害防治指挥部《关于印发2024年地质灾害成功避险典型案例》的通知(川地灾防指办[2024]7号)。
